Wenn Kunden mich fragen, was beim Tausch eigentlich passiert — wie eine Baustelle aussieht, in welcher Reihenfolge ich was tue, wie lange das dauert — schreibe ich das hier in einer ehrlichen Schritt-für-Schritt-Version auf. Aus über 200 Aufträgen in den letzten drei Jahren. Mit den Stellen, an denen typischerweise Fehler passieren, und was sauber laufen muss.
Für den großen Überblick (Modellwahl, Preise, BAFA, Bremen-Spezifika) lesen Sie besser den Pillar-Guide. Hier geht's um die konkrete Handwerks-Realität.
Was vor dem Termin passiert
Bevor wir aufs Dach kommen, ist die Hälfte der Arbeit eigentlich schon erledigt:
- Foto vom Typenschild beim Kunden anfordern, daraus Modell und Größe ableiten.
- Foto vom Dach außen — daraus sehe ich die Eindeckung (Pfanne, Schiefer, Bitumen) und kann den passenden Eindeckrahmen bestellen.
- Material bestellen — VELUX-Fenster und Eindeckrahmen (der Austauschrahmen EZ bringt die BFX-Anschlussschürze mit). Ein Dämm- und Anschlussset BDX kommt beim Austausch nur auf Wunsch gegen Aufpreis dazu, beim Neueinbau immer. Bei guten Bestelldaten kommt das in 1–2 Wochen.
- Termin vereinbaren — wir bündeln Termine pro Region, damit die Anfahrt sich rechnet. Bei einem Bremer Auftrag im April kommen wir oft erst in Woche 3–4 dazu.
- Wetter checken — am Vortag nochmal Forecast. Bei Regen oder Sturmwarnung verschieben. Dichtigkeit vom Anschluss leidet, wenn wir bei nassem Holz arbeiten.
Schritt 1: Vorbereitung & Sicherung (30 Minuten)
Wir kommen zu zweit — Meister plus Geselle. Im Innen-Raum:
- Möbel unter dem Fenster wegschieben (1–2 m Abstand). Bett, Schreibtisch — alles weg.
- Bodenfolie auslegen (Baumwoll-Schmutzschleuse, kein Plastik — fliegt weg).
- Innenleibung mit dem Cuttermesser anschneiden, damit der alte Blendrahmen sich später lösen lässt.
Außen, auf dem Dach:
- Sicherung montieren: Auffanggurt anlegen, Anschlagpunkt an einem Sparren befestigen (über First, durch das Dach hindurch geschraubt — kommt später raus, wird abgedichtet).
- Werkzeug bereitlegen: Akkuschrauber, Bohrer, Cuttermesser, Hammer, Stemmeisen, Maßband, Wasserwaage.
- Materialien hochreichen (oder per Hebebühne, wenn das Dach hoch ist).
Schritt 2: Altfenster ausbauen (45–60 Minuten)
In dieser Reihenfolge:
- Alten Eindeckrahmen lösen — Schrauben und Klammern, die das Außenblech an der Pfanne halten, raus.
- Wassereinleitblech anheben. Das ist das Stück, das oberhalb des Fensters unter die Pfannen reicht. Wenn es ausgehärtet oder verklebt ist, mit Stemmeisen vorsichtig lösen.
- Fensterflügel aushängen. Bei VELUX: Flügel um 180° schwingen, die Sicherungsklemmen lösen, Flügel herausnehmen. Wiegt 25–35 kg, immer zu zweit.
- Blendrahmen ausbauen. Die 8–12 Befestigungsschrauben am Sparren lösen. Blendrahmen vorsichtig nach oben kippen und herausnehmen.
- Einbauöffnung prüfen. Wenn die Sparren in Ordnung sind — gut. Falls Wasserschäden sichtbar werden (verfärbtes Holz, weicher Sparrenrand), stoppt der Tausch. Dann ist es ein Reparatur-Auftrag, kein simpler Tausch. Das ist die Stelle, an der wir mit dem Kunden reden müssen.
Häufiger Fehler: Bauschäden ignorieren und einfach weiter machen. Wenn Sie unter einem Wasserschaden ein neues Fenster einbauen, schimmelt es weiter — Sie haben dann ein Top-Fenster über einem maroden Sparrenfeld. Das geht nicht.
Schritt 3: Neues Fenster einbauen (60 Minuten)
Jetzt kommt der Hauptteil:
- Neuen Blendrahmen einsetzen. Er liegt auf den Sparren auf, mit den mitgelieferten Schrauben befestigen (12–16 Stück bei MK06). Wasserwaage prüfen.
- Inneren Anschluss prüfen. Beim 1:1-Austausch mit EZ bleiben Innenverkleidung und Anschluss an die Dampfbremse. Ich prüfe ihn beim Ausbau: Ist er beschädigt, wird er mit einer BBX-Dampfsperrschürze neu angeschlossen (eigene Position) — sonst kondensiert warme Innenluft im Sparrenfeld. Beim Neueinbau ist die BBX Pflicht.
- BFX-Anschlussschürze außen anschließen. Die diffusionsoffene Folie verbindet das Fenster mit der Unterdeckbahn auf der Dachseite. Wasser, das hinter die Pfannen kommt, wird hier sauber abgeleitet.
- Dämmung am Fensterrand. Beim Austausch mit EZ bleibt die vorhandene Dämmung zwischen Konstruktion und Fenster; ein Dämmrahmen BDX kommt nur auf Wunsch gegen Aufpreis dazu. Beim Neueinbau gehört der BDX immer dazu — er schließt die Wärmebrücke zwischen Sparren und Blendrahmen.
- Fensterflügel einhängen. Vorsichtig in die Beschläge, Sicherungsklemmen schließen, Funktionstest: einmal schwenken, einmal kippen, einmal komplett aufschwingen.

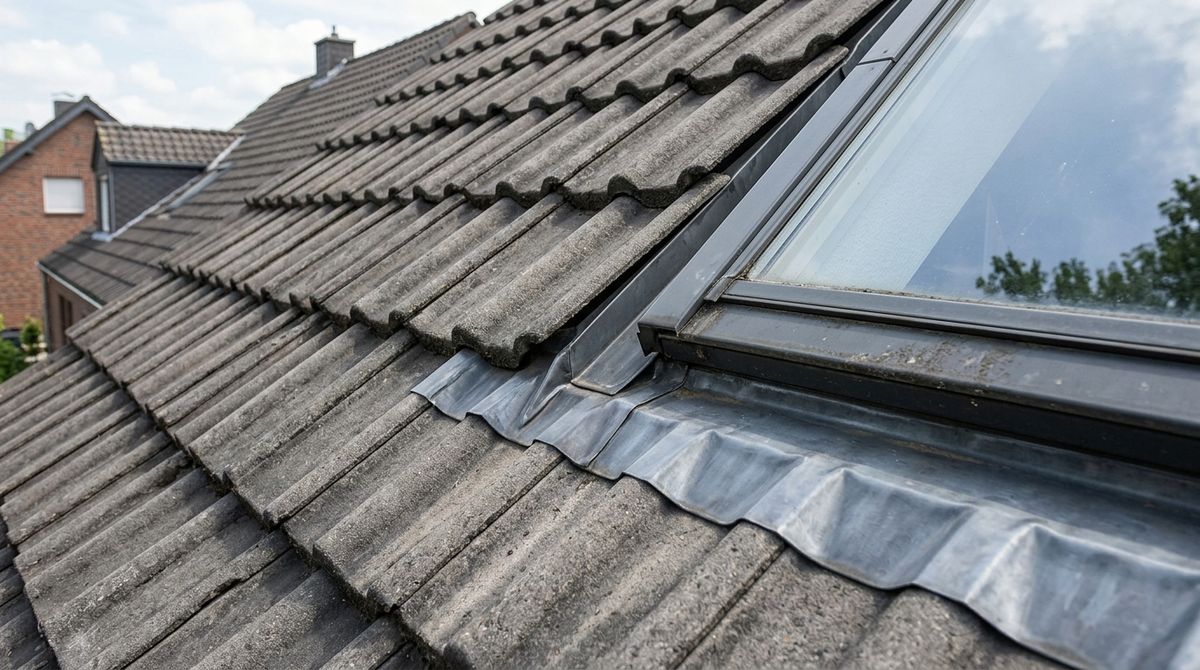

Schritt 4: Eindeckrahmen + Wassereinleitblech (45–60 Minuten)
Der wichtigste Außen-Schritt für die Dichtigkeit:
- Pfannen oberhalb des Fensters entfernen — 1–2 Reihen, damit das Wassereinleitblech eingeführt werden kann.
- Eindeckrahmen-Seitenteile auf die Sparren setzen, verschrauben. Bei Pfannendach hängen sie über die Pfannen, bei Schiefer separates Profil.
- Wassereinleitblech ans obere Ende setzen — Standard mindestens 100 mm unter die obere Pfannenreihe, bei flacher Dachneigung deutlich mehr. Bremen liegt in Schlagregenbeanspruchungsgruppe III nach DIN 4108-3 (höchste deutsche Stufe, >800 mm Jahresniederschlag), daher empfehle ich die VELUX Pro+-Variante mit verlängertem Blech.
- Pfannen wieder einlegen — passen sich um den Rahmen herum. Manchmal muss eine Pfanne pro Reihe gekürzt werden (Steintrennscheibe).
- Dichtigkeit kontrollieren — mit Wasser oder Sichtprüfung der Anschlussfugen.
Mehr zur Eindeckrahmen-Auswahl im Wiki: Eindeckrahmen dicht anschließen.
Schritt 5: Innenanschluss (30 Minuten)
Drinnen die Innenleibung sauber anschließen:
- Lücke zwischen Blendrahmen und Innenfutter mit Gipskarton oder Innenfutter-Profil schließen.
- Spritzfuge zwischen Blendrahmen und Putz mit elastischer Dichtmasse (Acrylat-Dichtstoff, keine Silikon — Silikon ist nicht überstreichbar).
- Folie überlappen — die raumseitige Dampfsperre muss mit der BBX nahtlos verbunden sein, sonst Kondensat-Risiko in der Konstruktion.
- Funktionsprüfung Schwingen, Kippen, Schließen — am Ende einmal alle Funktionen demonstrieren, dann das Fenster offen lassen.
Schritt 6: Abschluss & Abnahme (15 Minuten)
Letzter Akt:
- Folien und Werkzeug einsammeln, alles vom Dach.
- Innenraum besenrein hinterlassen — manchmal Staubsauger, immer Tuch übers Fensterbrett.
- Mit Kunden gemeinsam Funktion prüfen: Schwingen, Kippen, Schließen. Sichtprüfung der Innenleibung.
- Übergabe-Protokoll: Rechnung, Garantie-Schein VELUX, ggf. BAFA-Bestätigung für die Steuererklärung.
- Hinweis auf Pflege: 2× im Jahr Fenster reinigen, einmal jährlich Beschläge nachfetten (kommt mit Wartungs-Spray, kostet 3 €).
Die drei Stellen, an denen ich genauer hinschaue
Was den Unterschied zwischen sauberem Handwerk und Pfusch macht — die kritischen Stellen:
- BBX-Dampfsperrschürze innen. Wenn die innere Folie nicht vollflächig klebt oder Knicke hat, dampft warme Innenluft in die Konstruktion — ist nur eine Frage der Zeit, bis sich Tauwasser im Sparrenfeld sammelt. Hier prüfe ich nach: Sichtkontrolle vor dem Verputzen, ggf. mit Strahler. Beim Neueinbau gilt: Wenn ein Anbieter „kein BBX nötig, kann man auch so machen“ sagt — das ist Pfusch. Beim Austausch mit EZ bleibt der vorhandene innere Anschluss; ich prüfe ihn beim Ausbau und erneuere ihn nur, wenn er beschädigt ist.
- Wassereinleitblech-Länge. Bei Bremer Schlagregen (Beanspruchungsgruppe III nach DIN 4108-3) muss das Blech mindestens 100 mm unter die obere Pfannenreihe, bei flachen Dächern (≤25°) deutlich mehr. Wenn jemand das Standard-Blech ohne Verlängerung verbaut, läuft bei Westwetterlagen Wasser hinter dem Rahmen ab. Erstes Mal merkt's der Kunde nicht, nach 3 Wintern sieht man's an der Innendecke.
- BDX-Dämmrahmen beim Neueinbau. Hier wird gerne gespart, weil's „nur ein Dämmrahmen“ ist. Ohne BDX bleibt beim Neueinbau eine Wärmebrücke am Fensterrand — im Winter mit Kondenswasser-Risiko. Beim Austausch mit EZ ist der BDX dagegen optional und kommt nur auf Wunsch gegen Aufpreis dazu: BDX MK06 2000 kostet 124,95 € brutto (Material).
Wie lange dauert das Ganze in Summe?
Realistisch bei einem MK06-Standardtausch (kein Sparrenwechsel, normale Pfanne, gut zugängliches Dach):
- Erstes Fenster: 3,5–4 Stunden inkl. Auf-/Abbau Sicherung.
- Folgefenster am selben Tag: je 2–2,5 Stunden (Sicherung steht, Werkzeug ist oben).
- Drei Fenster an einem Tag: ab 7–8 Uhr morgens auf, gegen 16–17 Uhr alles fertig.
Wenn Bauschäden entdeckt werden (morsche Sparren) oder es regnet oder die Pfanne ungewöhnlich schwierig ist, geht's länger. Mein Festpreis trägt das Risiko bis zu einem gewissen Punkt — bei echten Bauschäden machen wir einen separaten Reparatur-Auftrag, der vorher klar kommuniziert wird.
Was Sie konkret tun können
Wenn Sie konkret einen Tausch planen: Schicken Sie mir Foto vom Typenschild und vom Dach. Ich antworte mit Festpreis und realistischem Zeitfenster. Den großen Kontext zum Tausch im Pillar-Guide, die Preisfrage im Detail im Preis-Ratgeber. Und wenn Sie im Raum Bremen wohnen und den Tausch direkt beauftragen wollen: Dachfenster-Tausch Bremen zum Festpreis.
